当前位置:首页 > 项目动态 > 江苏沙洲电厂二期扩建项目取排水工程循环水泵房沉井完成封底施工
江苏沙洲电厂二期扩建项目取排水工程循环水泵房沉井完成封底施工 | |
|
|

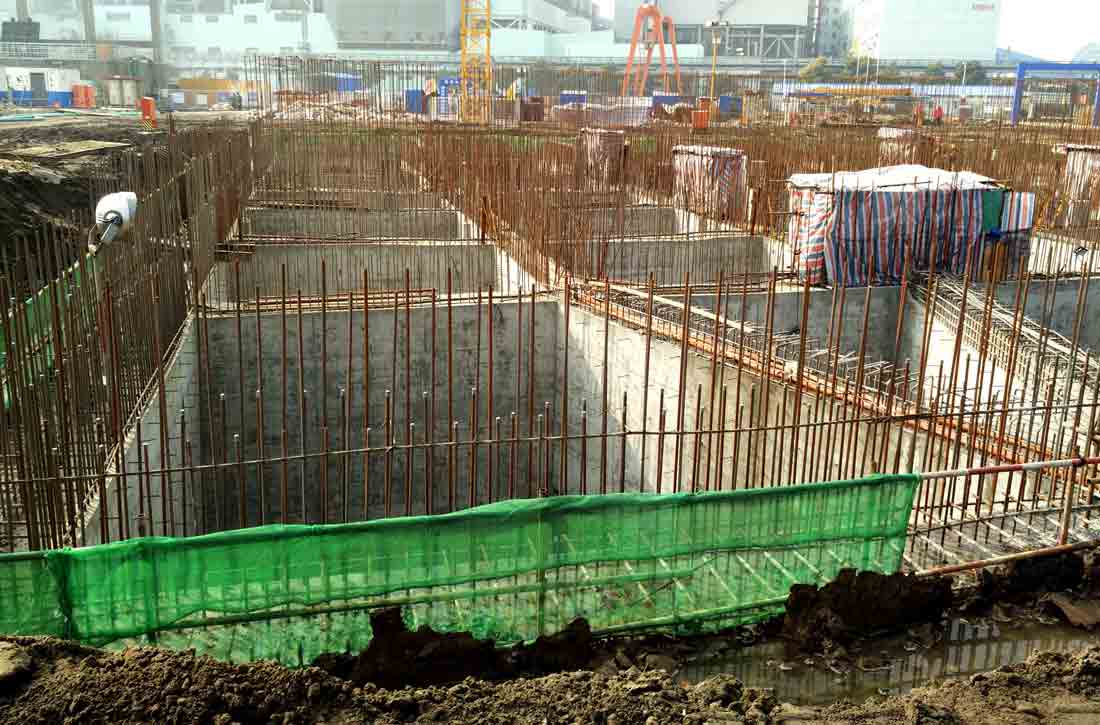

江苏沙洲电厂二期扩建项目取排水工程循环水泵房下部结构为沉井施工,2015年10月8日开始沉井施工,12月19日完成三节制作,12月29日正式吸砂下沉,历时16天,于2016年1月15日凌晨3时下沉到位,12时开始混凝土封底,22时完成中间16个格仓封底。 通过监理部数据校核复测,刃脚平均高程、沉井四角中任何两个角的刃脚底面高差、刃脚平面中心线的水平位移均小于设计规定偏差值,质量达到优良。至此,第一阶段沉井施工宣告胜利完成,较进度计划提前了5天。 本项目沉井施工无论从规模、进度还是工艺难度上讲,循环水泵房都是关键线路中的关键节点。沉井施工的顺利完成为以后的向江中顶管和井内大型水泵的安装奠定了基础,也为业主整个电厂二期工程的提前发电奠定了基础。(江苏沙洲电厂二期扩建项目监理部) |
|
|
